公司雖然是以原木為主要的產品
但是如果遇到客戶要求
我們依然得依照需求提供塑木產品
塑木這產品
看起來很堅固
其實很脆弱
很多安全係數都必須提高
否則以塑木的材質特性
肯定會失敗
這一場
又是一個艱困的任務
預計工期一個月
但是最後客戶只給了二週的時間
原因就是為了要拍照
沒辦法
雖然是無理的要求
但是也只好再重演不可能的任務
一樓平台
因為平台水平高低差太大 15 公分
原本估料的單層橫樑片成雙層橫樑
因為計價是用 m2 計價 所以真是虧大了
調水平...
因為現場風的問題 必須一面施做 一面用吸塵器吸附裁切塑料的垃圾
安裝橫樑骨料..
繼續安裝衡量骨料中.......
持續安裝橫樑骨料中.....
開始調水平了...........
橫樑間距 - 30 公分
本公司真是瘋了
不惜成本把橫樑間距搞到最小
其實 這才是最穩固的做法
以確保塑料不會變形
只不過成本太高
只有像本公司這種瘋子才會這麼幹吧
p.s 因為趕工 下雨天 照做不誤...........
開始封面板了.......
封面板中.......
一邊封面板一面還得用吸塵器吸附塑料垃圾
雖是面板下面看不件
不過這是我們的標準程序
繼續封板.....
繼續吸塑料垃圾......
還吸 又吸......
一樓因為面板封完之後立即鎖現場 所以沒有完工照...... 殘唸
頂樓平台 A 區

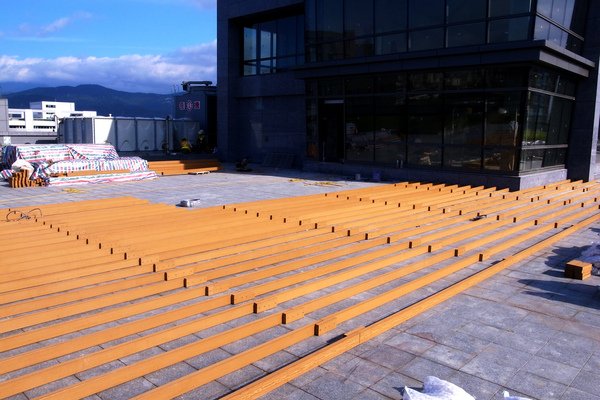

開始下骨料嚕......
一樣是不惜成本 橫樑骨架間距 30 公分...
繼續下骨料
兄弟們每天晚上加班 加到天荒地老中.........
固定結構料的秘密武器....
只要是結構的部分全部都用秘密武器固定......
上平台下骨料中... 下雨天 搭著帳棚繼續施做
上下平台的雛型出現了..... 有挑空的感覺.....
開始調整水平......

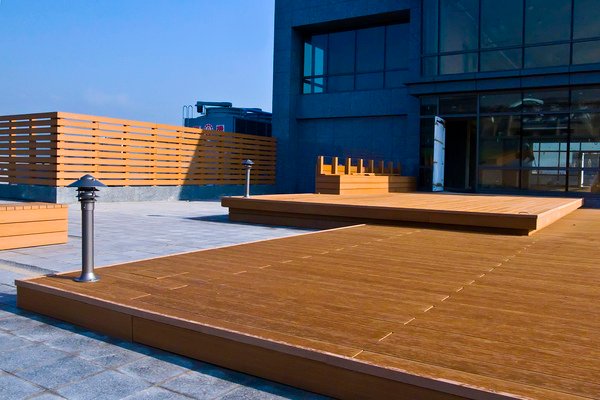

A 區完工照
上下平台及格柵 - 早上地板還濕濕的 所以看起來有色差
B 區平台
開始下橫樑骨料中.....
一樣都是 30 公分的間距
確保塑料不變形
B 區完工照
一樣是上下平台 格柵及座椅
在全體兄弟的努力下
本案趕在業主拍照前完工
業主前往驗收也感到很滿意
順利完工.....
